1/1 000e vs 1/3 000e : pénalités de retard chantier pour professionnels
- ARKIMMO INTERNATIONAL

- il y a 6 heures
- 9 min de lecture

En France, les pénalités de retard contractualisées s’appliquent automatiquement dès le constat du retard : pas besoin de prouver un préjudice pour les déclencher. Les taux usuels sont de 1/1 000e du montant du marché par jour en marché privé (norme AFNOR NF P 03-001) et 1/3 000e minimum en CCMI. La première action à mener reste toujours la même : constater le retard par procès-verbal, notifier par lettre recommandée, puis calculer le montant avant toute contestation ou application.
En bref:
La base de calcul des pénalités de retard doit toujours inclure si le montant est hors taxes ou toutes taxes comprises, ainsi que l’intégration des avenants en cours de chantier.
La norme AFNOR NF P 03-001 fixe un taux de 1/1 000e par jour pour les marchés privés, tandis que le CCMI impose un taux minimum de 1/3 000e par jour avec un plafond de 5 %.
En CCMI, le plafond des pénalités s’élève à environ 2 000 € pour 30 jours de retard sur un marché de 200 000 €, contre 6 000 € selon la norme AFNOR.
La législation exonère l’entreprise en cas d’intempéries graves, de retard imputable au maître d’ouvrage ou de travaux complémentaires formalement avenés.
La contestation d’une pénalité doit suivre une procédure rigoureuse, incluant constat officiel, notification recommandée et preuve documentée du retard.
Table des matières
Comment calculer une pénalité de retard chantier ?
Le calcul repose sur une formule simple : montant du marché concerné × taux journalier × nombre de jours de retard. La difficulté ne vient jamais de l’opération arithmétique, mais du choix du bon taux et de la bonne base de calcul, deux points qui font l’objet de la majorité des litiges.
Prenons trois exemples concrets pour un marché privé appliquant le taux de référence AFNOR NF P 03-001, fixé à 1/1 000e par jour :
Marché de 100 000 € HT, 15 jours de retard : pénalités calculées selon la formule standard avec le taux habituel.
Marché de 200 000 € HT, 30 jours de retard : pénalités calculées selon la formule standard avec le taux habituel.
Marché de 500 000 € HT, 45 jours de retard : pénalités calculées selon la formule standard avec le taux habituel.
En CCMI, le taux minimum d’ordre public fixé par l’article R.231-14 du Code de la construction et de l’habitation est de 1/3 000e par jour. Pour un contrat de 200 000 € avec 30 jours de retard, cela donne 200 000 × (1/3000) × 30, soit environ 2 000 €, contre 6 000 € au taux AFNOR. L’écart est loin d’être anodin pour un directeur de projet qui doit provisionner un risque financier dès la signature.
Conseil de pro : vérifiez toujours si la base de calcul retenue est le montant hors taxes ou toutes taxes comprises, et si elle intègre les avenants signés en cours de chantier. Une base mal définie génère plus de contestations qu’un taux discutable.
Les arrondis comptables, eux, se font le plus souvent au jour entier supérieur dès qu’une fraction de journée de retard est constatée, sauf clause contraire explicitement négociée.
Quel régime contractuel s’applique à votre chantier ?
Le taux et le plafond des pénalités dépendent entièrement du régime contractuel sous lequel le chantier est mené. Trois cadres coexistent en France, avec des logiques parfois éloignées les unes des autres.
CCMI (contrat de construction de maison individuelle) : taux minimum de 1/3 000e du prix convenu par jour, une disposition d’ordre public que le contrat ne peut pas affaiblir. Les mentions relatives aux pénalités doivent figurer explicitement dans le contrat sous peine de nullité partielle de la clause.
Marchés privés (norme AFNOR NF P 03-001) : taux de référence de 1/1 000e par jour, plafond généralement fixé à 5 % du montant du marché. Cette norme n’a rien d’obligatoire en soi, mais elle constitue la référence contractuelle la plus utilisée dans le secteur du bâtiment, y compris comme argument devant les tribunaux en cas de silence du contrat.
Marchés publics (CCAG Travaux) : les modalités de pénalité journalière sont définies par le cahier des clauses administratives particulières, avec un plafond qui peut atteindre 10 % du montant du marché selon les stipulations retenues par la collectivité.
Pour un gestionnaire de patrimoine tertiaire qui pilote simultanément plusieurs chantiers, cette diversité de régimes impose une vigilance de lecture contractuelle systématique.
Quelles causes exonèrent l’entreprise de la pénalité ?
Toutes les causes de retard ne sont pas imputables à l’entreprise, et la loi comme la jurisprudence reconnaissent plusieurs motifs d’exonération à condition qu’ils soient correctement documentés.
L’intempérie suspensive : elle doit dépasser le seuil habituel de la saison et empêcher réellement l’avancement des travaux, pas simplement gêner le confort du chantier. Une pluie ordinaire de printemps ne suffit généralement pas à justifier l’arrêt.
Le retard imputable au maître d’ouvrage : non-fourniture des plans définitifs, paiement tardif des acomptes, ou indécision prolongée sur un choix de matériaux bloquant la suite du planning.
Les travaux complémentaires demandés en cours de chantier : toute modification substantielle du programme initial décale mécaniquement la date de livraison, à condition qu’elle ait fait l’objet d’un avenant formalisé.
La force majeure reste un motif d’exonération à part, mais son admission par les juges reste rare et suppose un événement à la fois imprévisible, irrésistible et extérieur aux parties.
Conseil de pro : documentez systématiquement les intempéries par des arrêtés météo officiels plutôt que par de simples constatations visuelles. Un seuil météo objectif évite les contestations fondées sur une pluie qu’un juge jugera insuffisante pour suspendre le délai contractuel.

Sur le terrain, la preuve se construit avec des procès-verbaux de chantier, des photos horodatées, des courriels échangés entre les parties et, le cas échéant, des rapports d’intervention d’un diagnostic amiante avant travaux lorsqu’une découverte imprévue impose l’arrêt du chantier.
Comment appliquer ou contester une pénalité de retard ?
La procédure suit une logique séquentielle qu’il vaut mieux respecter à la lettre, que vous soyez maître d’ouvrage cherchant à faire valoir vos droits ou entreprise contestant une application jugée abusive.
Constater le retard formellement : le maître d’œuvre dresse un procès-verbal de retard, ou un huissier intervient si la relation contractuelle est déjà tendue. Ce constat fixe la date de départ du calcul.
Notifier par lettre recommandée avec accusé de réception : cette étape conserve la preuve de la date de notification et déclenche, le cas échéant, le délai de grâce contractuel, souvent fixé à 30 jours en pratique.
Mettre en demeure l’entreprise défaillante si le retard persiste au terme de ce délai de grâce, en rappelant le montant de pénalité déjà couru et les conséquences d’une inaction prolongée.
Formaliser toute demande d’avenant pour travaux supplémentaires avant qu’elle ne devienne un argument de défense après coup : un avenant signé neutralise une contestation ultérieure sur la cause du retard.
Saisir le garant en CCMI si le constructeur reste défaillant : cette voie évite souvent d’attendre une décision judiciaire, contrairement à une action classique devant les tribunaux.
Engager un référé provision pour obtenir rapidement un paiement partiel, ou une action au fond devant le tribunal judiciaire si le litige porte sur des montants importants ou des causes d’exonération contestées.
Chaque étape doit être tracée avec autant de rigueur qu’un chantier suit son planning : un dossier de preuves incomplet fragilise une demande par ailleurs parfaitement fondée sur le plan contractuel.
Le juge peut-il réduire ou augmenter la pénalité ?
L’article 1231-5 du Code civil qualifie la pénalité de retard de clause pénale et donne au juge un pouvoir de modération : il peut réduire le montant s’il le juge manifestement excessif, ou l’augmenter s’il apparaît dérisoire au regard du préjudice réel subi. Ce pouvoir reste discrétionnaire et s’exerce au cas par cas, en fonction des éléments produits par chaque partie.
Le cumul entre pénalités forfaitaires et dommages-intérêts complémentaires est également admis dès que le maître d’ouvrage prouve un préjudice réel supérieur au montant de la pénalité contractuelle.
Perte d’exploitation d’un local resté vacant plus longtemps que prévu.
Frais d’hébergement temporaire pour les occupants d’un logement en retard de livraison.
Intérêts intercalaires sur un financement immobilier prolongé au delà de la date initialement prévue.
Ce complément suppose de produire des justificatifs concrets, baux, quittances ou factures, et d’établir un lien causal direct entre le retard et la perte financière invoquée.
Comment rédiger une clause de pénalité solide ?
Une clause bien rédigée évite la moitié des contentieux avant même qu’ils naissent. Elle doit préciser plusieurs éléments sans en laisser aucun à l’interprétation des parties en cas de désaccord.
Le taux journalier retenu et sa base de calcul (montant HT ou TTC, avec ou sans avenants).
Le plafond applicable, généralement exprimé en pourcentage du montant total du marché.
Le point de départ exact du calcul, en général la date contractuelle de livraison ou de réception des travaux.
Le délai de grâce éventuel avant application effective, souvent de 30 jours en pratique courante.
Les modes de constat acceptés par les deux parties (procès-verbal, huissier, rapport du maître d’œuvre).
Les exceptions détaillées : intempéries, retard du maître d’ouvrage, travaux complémentaires, avec leurs modalités de preuve respectives.
Conseil de pro : évitez les clauses de pénalité trop sévères sans plafond réaliste : un juge saisi d’une clause manifestement disproportionnée la révisera de toute façon, et l’entreprise adverse anticipera cette révision dans sa stratégie de négociation.
Sur le plan opérationnel, un reporting régulier, des réunions de coordination hebdomadaires et des demandes d’avenant formalisées par écrit réduisent considérablement le risque de désaccord sur l’imputabilité d’un retard, bien avant que la question des pénalités ne se pose.
Pourquoi une mission d’AMO limite l’exposition aux pénalités
Sur les projets d’immobilier d’entreprise, la coordination entre architectes, entrepreneurs et fournisseurs reste le point de rupture le plus fréquent du planning dans bureaux, entrepôts et espaces commerciaux. Une mission d’assistance à maîtrise d’ouvrage structure ce suivi en amont, ce qui réduit le nombre de retards imputables à un défaut de pilotage plutôt qu’à une cause réellement exonératoire.
Audit technique préalable pour identifier les points de blocage avant le démarrage effectif du chantier.
Suivi de planning avec jalons vérifiables et reporting régulier partagé entre toutes les parties prenantes.
Gestion formalisée des avenants pour travaux complémentaires, avec traçabilité complète des décisions prises.
Constitution de preuves opérationnelles (comptes-rendus, procès-verbaux, rapports d’audit) directement exploitables en cas de litige.
Ces livrables servent aussi bien à défendre une position de maître d’ouvrage qu’à établir la réalité d’un retard imputable à l’entreprise, ce qui change la nature du rapport de force en cas de contestation.

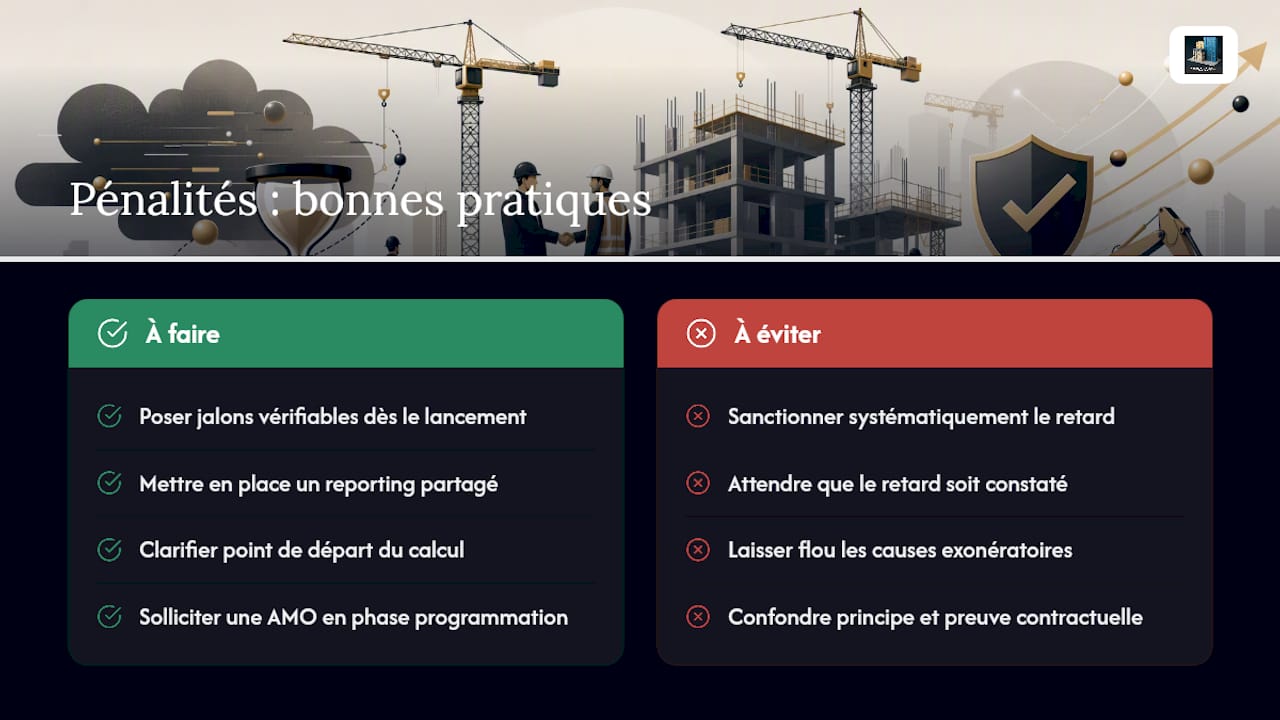

Ce que nous pensons des pénalités de retard sur chantier

La sanction systématique des pénalités de retard produit rarement le résultat escompté : elle tend surtout à dégrader la relation contractuelle sans accélérer la livraison. Mieux vaut poser des jalons vérifiables dès le lancement, avec un reporting partagé qui rend visible l’origine réelle d’un glissement de planning, avant qu’il ne se transforme en désaccord sur les responsabilités.
La plupart des litiges naissent d’un flou initial sur le point de départ du calcul ou sur la nature exacte d’une cause exonératoire, pas d’un désaccord sur le principe même de la pénalité. Solliciter une AMO dès la phase de programmation, plutôt qu’au moment où le retard est déjà constaté, reste la façon la plus efficace de sécuriser à la fois le planning et les preuves contractuelles nécessaires en cas de désaccord ultérieur.
— Serbanne
Sécuriser vos délais de chantier avec Ark-immo
Ark-immo est l’alternative à une gestion de chantier livrée à elle-même : nos équipes pilotent le planning, les avenants et les points de blocage avant qu’ils ne se transforment en retard facturable. Notre expérience de plus de 35 ans dans la construction et la promotion immobilière nous permet d’anticiper les causes les plus fréquentes de glissement de planning sur des opérations tertiaires, bureaux, logistique, retail ou hôtellerie.
[

Nos missions d’AMO travaux couvrent la coordination des parties prenantes, le suivi budgétaire et calendaire, et la constitution des preuves opérationnelles qui font défaut dans la majorité des litiges sur pénalités. Nous intervenons aussi bien en phase de conception qu’en cours de chantier pour reprendre un planning qui dérive. Contactez Ark-immo pour un diagnostic de vos risques de délais et sécuriser la livraison de votre prochain projet.
Sources
Consultez Légifrance pour les textes du Code civil et du Code de la construction, ainsi que Service-public pour les démarches pratiques.
Cet article constitue une information générale et ne remplace pas l’avis d’un avocat qualifié. Consultez un professionnel du droit qualifié à propos de votre cas personnel avant d’agir sur la base de ce contenu.
