Gestionnaires immobiliers : PDRE, AMO et désamiantage en site occupé
- ARKIMMO INTERNATIONAL

- il y a 10 heures
- 7 min de lecture

Oui, le désamiantage en site occupé est possible, à condition qu’un plan de retrait (PDRE), un confinement adapté et des contrôles d’empoussièrement garantissent une concentration inférieure à 5 fibres/L hors zone traitée. Le maître d’ouvrage doit faire réaliser un repérage préalable, vérifier la certification SS3 ou SS4 de l’entreprise retenue et s’assurer que le plan de retrait est déposé dans les délais auprès de l’inspection du travail. La traçabilité des déchets via Trackdéchets clôture l’obligation légale.
En bref:
Le désamiantage en site occupé est envisageable si la concentration en fibres d’amiante reste en dessous de 5 fibres par litre hors zone traitée, contrôlée par un plan de retrait et une gestion rigoureuse des déchets.
Le maître d’ouvrage doit réaliser un repérage certifié, déposer un plan de retrait dans les délais auprès de l’inspection du travail et vérifier la certification de l’entreprise intervenante.
Le confinement dynamique ou statique doit être choisi en fonction de la durée du chantier et de la surface, avec des équipements de protection collective et individuelle adaptés.
La préparation implique un repérage, la rédaction du plan de retrait, une gestion spécifique des occupants, et un dépôt réglementaire d’au moins un mois avant le début des travaux.
La supervision par une assistance à maîtrise d’ouvrage permet d’assurer la conformité réglementaire, la coordination et la traçabilité tout au long du chantier.
Table des matières
Obligations réglementaires et responsabilités du maître d’ouvrage
Préparation opérationnelle : repérage, PDRE et coordination avec les occupants
Confinement dynamique ou statique : quelles protections en site occupé ?
Phases du chantier et contrôles : du retrait à la restitution
Comment choisir une entreprise certifiée pour un chantier occupé ?
Le rôle d’une AMO pour sécuriser un désamiantage en site occupé
Sécuriser votre chantier de désamiantage avec un accompagnement AMO
Obligations réglementaires et responsabilités du maître d’ouvrage
Le propriétaire ou le gestionnaire porte une responsabilité directe dès qu’un bâtiment antérieur à juillet 1997 entre en travaux. Le ministère de la Transition écologique rappelle que le repérage avant travaux distingue trois niveaux d’empoussièrement, N=1, N=2 et N=3, chacun déclenchant une obligation différente : simple suivi, surveillance renforcée ou intervention immédiate. Le seuil d’action est défini comme faible, au-delà duquel le chantier doit être arrêté et la zone reconfinée.
Plusieurs obligations structurent ensuite le projet :
Repérage certifié conforme à la norme NF X46-020, réalisé par un opérateur accrédité et indépendant de l’entreprise de travaux.
Certification de l’entreprise selon les normes NF X46-010 et NF X46-011, attestant sa capacité technique à retirer ou encapsuler l’amiante.
Vérification de l’accréditation auprès d’organismes comme Qualibat, AFNOR ou GLOBAL, garants du sérieux du référentiel.
Traçabilité complète des déchets dangereux via Trackdéchets, du chantier jusqu’à l’exutoire agréé.
Le Code du travail impose ces exigences aux entreprises intervenantes, mais la responsabilité pénale du donneur d’ordre reste engagée en cas de négligence dans le choix du prestataire.
Préparation opérationnelle : repérage, PDRE et coordination avec les occupants
Avant toute intervention, plusieurs étapes structurent la préparation d’un chantier en site occupé :
Faire réaliser un repérage certifié et envoyer les prélèvements à un laboratoire accrédité COFRAC pour analyse.
Rédiger le plan de retrait (PDRE) avec un mode opératoire détaillé, un planning des phases, des horaires adaptés et des mesures conservatoires.
Informer les occupants en amont, identifier les personnes vulnérables et prévoir des circuits de circulation séparés, voire un relogement temporaire des services les plus exposés.
Déposer le PDRE auprès de la DREETS ou de l’inspection du travail en respectant le délai réglementaire d’instruction avant le démarrage des travaux.
Conseil de pro : Anticipez le dépôt du PDRE d’au moins un mois avant la date visée. Un dossier incomplet ou une estimation d’empoussièrement mal qualifiée entre SS3 et SS4 provoque souvent des semaines de retard, un point que confirment les retours d’expérience du secteur.
Confinement dynamique ou statique : quelles protections en site occupé ?
En site occupé, le choix technique du confinement conditionne toute la sécurité du chantier. Le confinement dynamique repose sur une mise en dépression de la zone traitée, associée à des filtres absolus H14 qui purifient l’air extrait avant rejet extérieur. Le confinement statique, plus simple, isole la zone sans extraction d’air active. Il convient à des interventions ponctuelles sur de petites surfaces, mais peut ne pas être adapté pour des chantiers plus longs à proximité de locaux occupés.
Plusieurs éléments techniques distinguent un chantier bien maîtrisé :

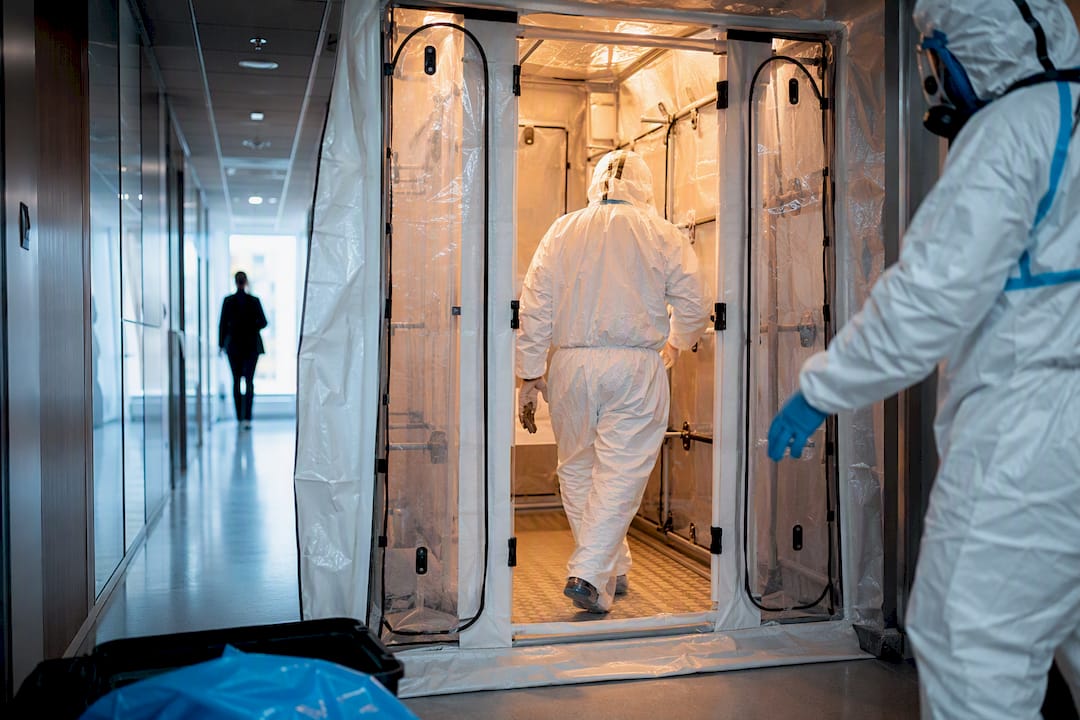

Un sas de décontamination à trois compartiments, où les opérateurs se déshabillent, se douchent et se rhabillent avant de sortir de la zone contrôlée.
Des équipements de protection individuelle adaptés : combinaisons jetables de type 5/6, masques à ventilation assistée ou adduction d’air selon le niveau d’empoussièrement, avec suivi médical régulier des équipes.
Une surveillance continue de la dépression et des contrôles atmosphériques répétés pendant toute la durée du retrait.
5 fibres par litre : c’est le seuil d’action que le ministère fixe pour déclencher l’arrêt du chantier. En deçà, l’air hors zone traitée est considéré comme conforme.
Phases du chantier et contrôles : du retrait à la restitution
Un chantier de désamiantage en site occupé suit une séquence assez normée, que les entreprises spécialisées comme Colas Premys détaillent en plusieurs étapes techniques :
Point zéro et protection des zones adjacentes avant toute ouverture du confinement.
Retrait ou encapsulage des matériaux amiantés, selon la nature du support et les conclusions du repérage.
Dépoussiérage complet de la zone, conditionnement étanche des déchets et évacuation sécurisée.
Mesures intermédiaires puis finales d’empoussièrement, réalisées par un laboratoire accrédité indépendant de l’entreprise de travaux.
La restitution du site aux occupants n’intervient qu’après réception du rapport de mesure finale, généralement sous quelques jours. Chaque mouvement de déchets doit être tracé via un bordereau de suivi (BSD ou BSDA) enregistré sur Trackdéchets, jusqu’à l’exutoire agréé.
Durées et coûts indicatifs d’un chantier en site occupé
Rochefaure situe le repérage à quelques jours, les analyses de laboratoire entre 5 et 10 jours, la préparation du PDRE entre deux et quatre semaines, et les travaux eux-mêmes de quelques jours à plusieurs mois selon l’ampleur.
Le coût grimpe avec plusieurs facteurs :
La nature du matériau (flocage, calorifugeage, dalles) et sa friabilité.
La surface concernée et la difficulté d’accès aux zones traitées.
La nécessité de recourir à une entreprise certifiée SS3, plus coûteuse que SS4.
L’éloignement de l’exutoire agréé pour les déchets amiantés.
Aucun chiffrage sérieux ne se fait sans visite technique préalable. Conseil de pro : intégrez toujours une marge de coordination dans votre budget, les contrôles intermédiaires et la gestion des occupants représentent souvent une part sous-estimée du coût total.
Comment choisir une entreprise certifiée pour un chantier occupé ?
Sélectionner un prestataire pour un désamiantage en site occupé demande une vigilance particulière, puisque l’erreur se paie en arrêt de chantier ou en contentieux. Voici les points à vérifier avant de signer :
La certification SS3 ou SS4 en cours de validité, les références sur des chantiers comparables en site occupé et les attestations d’assurance professionnelle.
Un PDRE type détaillé, un protocole de confinement clair et un plan d’échantillonnage précisant le laboratoire COFRAC retenu.
Les clauses contractuelles : garanties, modalités d’arrêt de chantier en cas de dépassement du seuil, critères de reprise des travaux et nature des rapports fournis en fin de mission.
La preuve d’un enregistrement Trackdéchets actif et d’un exutoire agréé pour les déchets amiantés.
Conseil de pro : demandez systématiquement un exemple de rapport de mesure finale d’un chantier récent. Sa clarté en dit souvent plus long que n’importe quelle plaquette commerciale.
La question des assurances mérite une attention particulière : un chantier mal couvert expose le maître d’ouvrage à des recours coûteux, comme le rappellent les mécanismes de garantie décennale applicables au tertiaire.
Le rôle d’une AMO pour sécuriser un désamiantage en site occupé
Une assistance à maîtrise d’ouvrage intervient en amont pour cadrer le projet : audit initial du site, rédaction du cahier des charges, aide à la sélection du prestataire certifié et supervision du plan de retrait. Cette mission peut être positionnée comme un filtre entre le donneur d’ordre et les intervenants techniques.

L’AMO coordonne aussi les échanges avec la DREETS, l’inspection du travail et les laboratoires d’analyse, puis suit les rapports jusqu’à la levée des réserves. Cette coordination s’appuie sur des méthodes proches de celles utilisées pour les diagnostics immobiliers en entreprise, où la rigueur documentaire conditionne la validité juridique du dossier. Ce type de pilotage s’appuie sur une expérience significative dans la construction et l’audit technique pour des opérations d’immobilier d’entreprise.
Quand privilégier le site occupé plutôt que le relogement ?
Le site occupé fonctionne bien quand le périmètre amianté est limité, l’activité peut se déplacer temporairement dans l’immeuble et les occupants ne présentent pas de vulnérabilité particulière. Le relogement devient préférable dès que le public est sensible (établissements de soin, petite enfance) ou que le chantier touche une part significative des surfaces occupées.
Le phasage par lot technique, cage d’escalier ou étage, réduit souvent le besoin de relogement complet. Avant d’engager un chantier de grande ampleur, tester la faisabilité sur un périmètre réduit reste la démarche la plus prudente.
— Serbanne
Sécuriser votre chantier de désamiantage avec un accompagnement AMO
Un gestionnaire qui pilote seul un désamiantage en site occupé jongle avec le repérage, le choix du prestataire, la rédaction du PDRE et le suivi des contrôles, souvent sans expertise technique dédiée en interne. Cette coordination couvre de bout en bout : audit initial, cahier des charges, sélection des entreprises certifiées et supervision du chantier jusqu’à la restitution du site.
[

Cette mission d’AMO s’appuie sur une connaissance des aspects réglementaires, techniques et financiers d’une opération immobilière, acquise au fil des années dans la construction et la promotion immobilière. Pour optimiser également la gestion des déchets et les aspects environnementaux du chantier, les ressources techniques de Greenance complètent utilement cette démarche.
Pour cadrer votre projet et faire chiffrer précisément votre besoin, contactez Ark-immo et échangez avec un interlocuteur sur le périmètre de votre chantier.

Cet article constitue une information générale et ne remplace pas l’avis d’un médecin qualifié. Consultez un professionnel de santé qualifié à propos de votre cas personnel avant d’agir sur la base de ce contenu.
