400 h : plan de prévention coactivité, PEMD et Trackdéchets en France


Un plan de prévention de la coactivité est le document opérationnel qui identifie les interférences entre entreprises intervenant sur un même chantier et fixe les mesures coordonnées exigées par le Code du travail. Il devient obligatoire par écrit dès que l’intervention extérieure atteint 400 heures sur douze mois, ou dès qu’une tâche figure sur la liste des travaux dangereux. Son but n’est pas administratif : il structure des mesures techniques, organisationnelles et humaines concrètes, appuyées sur des documents annexes comme le permis de feu ou la fiche d’intervention.
En bref:
La rédaction du plan de prévention doit s’appuyer sur une inspection commune préalable et des documents concrets comme le DUERP pour respecter la réalité du chantier.
La gestion des déchets et la traçabilité via Trackdéchets deviennent essentielles dès que le volume de déchets dépasse 10 m³ ou en cas de déchets dangereux, renforçant la sécurité environnementale.
Pointer clairement qui décide, quand et comment sur le chantier évite la dispersion des responsabilités, principale cause d’échec en coactivité.
Un suivi quotidien des risques, notamment lors de chaque changement de phase ou intervention, permet de prévenir efficacement les incidents liés à la coactivité.
La vraie valeur d’un plan de prévention se mesure à sa capacité anticipative, intégrant la coordination SPS dès la conception plutôt qu’à sa conformité formelle a posteriori.
Table des matières
Cadre réglementaire français et documents de référence à connaître
Comment rédiger un plan de prévention coactivité qui fonctionne vraiment sur le terrain
Permis de feu, fiche d’intervention et PPSPS : les annexes qui font tenir le plan
Diagnostic PEMD, tri des déchets et traçabilité Trackdéchets : l’angle mort de beaucoup de plans
Qui coordonne quoi : rôles et responsabilités sur un chantier coactif
Que faire en cas d’incident ou de non-respect du plan de prévention
Former les équipes aux risques de coactivité, pas seulement à leurs propres risques métier
Organiser la communication entre entreprises pour que la coactivité fonctionne au quotidien
Suivre les risques spécifiques de la coactivité tout au long du chantier
À quoi ressemble un plan de prévention coactivité dans la pratique
Ce que l’expérience terrain change dans la manière d’aborder la coactivité
Cadre réglementaire français et documents de référence à connaître
Le plan de prévention n’est pas une invention de consultant ou une bonne pratique optionnelle : il découle directement du Code du travail, et son absence en cas d’accident expose l’entreprise utilisatrice comme les entreprises extérieures à une mise en cause directe. L’obligation de formalisation par écrit se déclenche dans deux cas précis, rappelés par l’INRS : une durée d’intervention prévisible d’au moins 400 heures sur douze mois, ou la présence d’une opération classée dangereuse par l’arrêté du 19 mars 1993.
Trois familles de textes structurent la démarche :
Les articles R.4511 et suivants du Code du travail, qui posent l’obligation générale de prévention lors de l’intervention d’entreprises extérieures.
L’arrêté du 19 mars 1993, qui liste les travaux dangereux imposant systématiquement un écrit, quelle que soit la durée.
Les guides techniques de Prévention BTP et de l’INRS, qui fournissent trames et modèles utilisables directement sur chantier.
Ces trois sources ne se substituent pas les unes aux autres. Le Code du travail fixe l’obligation, l’arrêté fixe le déclencheur, et les guides sectoriels fixent la méthode. Un conducteur de travaux qui ignore l’un des trois prend un risque disproportionné par rapport au coût de rédaction du document.
Comment rédiger un plan de prévention coactivité qui fonctionne vraiment sur le terrain
Un plan de prévention rédigé dans un bureau, sans lien avec la réalité du chantier, finit dans un classeur, et personne ne le relit. La méthode qui tient sur le terrain suit quatre étapes.
Rassembler l’information avant d’écrire. Récupérez le document unique d’évaluation des risques professionnels (DUERP) de chaque entreprise concernée, et organisez une inspection commune préalable avec l’ensemble des intervenants pour repérer physiquement les zones de croisement d’activités.
Analyser les interférences ensemble, pas séparément. Chaque entreprise connaît ses propres risques ; c’est la coactivité qui crée les risques nouveaux. Listez les phases où deux équipes travaillent au même endroit, au même moment, ou avec des équipements incompatibles (échafaudage et engin de levage, par exemple).
Formaliser le contenu minimal. Le document doit décrire les zones d’intervention, les horaires, les mesures techniques et organisationnelles retenues, et intégrer en annexe les documents spécifiques : permis de feu, fiche d’intervention, éventuellement extraits du PPSPS.
Faire signer, diffuser, et mettre à jour. Un plan de prévention non signé n’a aucune valeur probante. Il doit rester accessible sur site et être révisé dès qu’une phase change significativement les conditions d’intervention.
Conseil de pro : ne rédigez jamais le plan de prévention avant l’inspection commune. L’ordre inverse, très fréquent sous pression de planning, produit des documents génériques qui ne correspondent à aucune réalité de chantier et qui s’effondrent au premier contrôle de l’inspection du travail.
Un registre des décisions prises pendant l’inspection commune, avec photos, croquis et signatures, simplifie ensuite considérablement les contrôles et les audits post-chantier, comme le souligne l’INRS dans son focus juridique sur le sujet.
Permis de feu, fiche d’intervention et PPSPS : les annexes qui font tenir le plan
Un plan de prévention sans ses annexes reste une déclaration d’intention. Trois documents lui donnent sa force opérationnelle.
Le permis de feu, obligatoire pour tout travail par points chauds (soudure, découpe, meulage), doit être préparé avant l’intervention, expliqué aux exécutants, et suivi d’une surveillance après travaux. L’INRS recommande une ronde de contrôle deux heures après la fin des travaux, délai pendant lequel un point chaud non détecté peut encore déclencher un départ de feu.
La fiche d’intervention, issue du décret 2021-1833, doit préciser l’emplacement, les dates, les risques spécifiques identifiés, les mesures de sécurité retenues et la procédure d’urgence applicable. Elle doit être signée par les parties et conservée sur le chantier.
Le PPSPS ou le PGCSPS, lorsqu’un coordonnateur SPS intervient, doit reprendre les mesures du plan de prévention pour éviter toute contradiction entre les deux documents lors d’un contrôle.
Diagnostic PEMD, tri des déchets et traçabilité Trackdéchets : l’angle mort de beaucoup de plans
Beaucoup de plans de prévention traitent la coactivité uniquement sous l’angle sécurité, en oubliant que la gestion des déchets génère elle aussi des interférences entre entreprises sur un chantier partagé.
Le diagnostic produits, équipements, matériaux et déchets (PEMD) est obligatoire avant toute démolition ou rénovation significative. Il identifie les matériaux réemployables, estime les volumes de déchets à traiter et oriente les filières de valorisation disponibles.
Depuis 2022, le tri à la source est obligatoire dès que le chantier génère plus de 10 m³ de déchets.
La traçabilité des déchets dangereux, de l’amiante et des fluides frigorigènes passe désormais par la plateforme numérique Trackdéchets.
Une organisation claire des zones de stockage, une signalétique par filière et une rotation planifiée des bennes évitent les conflits d’usage entre entreprises coactives.
Repère chiffré : le seuil des 10 m³ de déchets déclenche l’obligation de tri à la source, tandis que la traçabilité via Trackdéchets s’impose spécifiquement pour les déchets dangereux.
Intégrer le PEMD dès la phase de programmation, plutôt qu’en cours de chantier, évite des surcoûts logistiques et facilite la conformité Trackdéchets pendant l’exécution. La traçabilité documentée devient d’ailleurs un argument concret lors d’audits ESG ou de due diligence, où l’absence de bordereaux pèse lourd dans la négociation.
Qui coordonne quoi : rôles et responsabilités sur un chantier coactif
La coactivité échoue rarement par manque de bonne volonté. Elle échoue parce que personne n’a clairement défini qui décide quoi, et quand.
L’entreprise utilisatrice porte la responsabilité d’organiser l’inspection commune préalable et de coordonner les mesures de prévention entre tous les intervenants présents.
Les entreprises extérieures doivent transmettre leur DUERP, respecter les mesures définies et signaler toute évolution de leur intervention susceptible de créer une nouvelle interférence.
Le coordonnateur SPS, mission issue de la directive européenne 92/57/CEE transposée en droit français, intervient dès la conception pour anticiper les risques de coactivité, puis pendant l’exécution pour les surveiller.
Sur les points chauds spécifiquement, désigner un surveillant de sécurité formé, distinct de l’exécutant des travaux, réduit nettement le risque de reprise imprévue. La passation d’information entre équipes qui se succèdent sur une même zone reste le point faible le plus courant : un changement de poste sans transmission écrite annule souvent l’effet du plan de prévention le mieux rédigé.
Conseil de pro : désignez un interlocuteur coactivité unique par chantier, même sur les opérations de taille modeste. La dispersion des responsabilités entre plusieurs référents non identifiés est la première cause de plans de prévention correctement rédigés mais mal appliqués.
La checklist à imprimer avant chaque phase de travaux
Un plan de prévention bien écrit ne sert à rien s’il n’est pas vérifié sur le terrain avant, pendant et après chaque intervention à risque selon une checklist sécurité industrielle rigoureuse.
Avant démarrage : autorisation ou permis de feu signé, périmètre dégagé de matières combustibles, extincteurs adaptés à portée de main, DUERP et fiche d’intervention disponibles sur site.
Pendant l’intervention : surveillant de sécurité présent en continu sur les points chauds, consignations électriques ou fluides vérifiées, balisage visible pour les entreprises tierces circulant à proximité.
Après travaux : ronde de surveillance d’au moins deux heures sur les zones de points chauds, archivage immédiat des documents signés, retour d’expérience partagé entre les entreprises concernées avant la phase suivante.
Cette séquence n’a rien de théorique : elle correspond à l’ordre dans lequel les incidents de coactivité se produisent réellement, du démarrage précipité à l’absence de surveillance post-travaux.

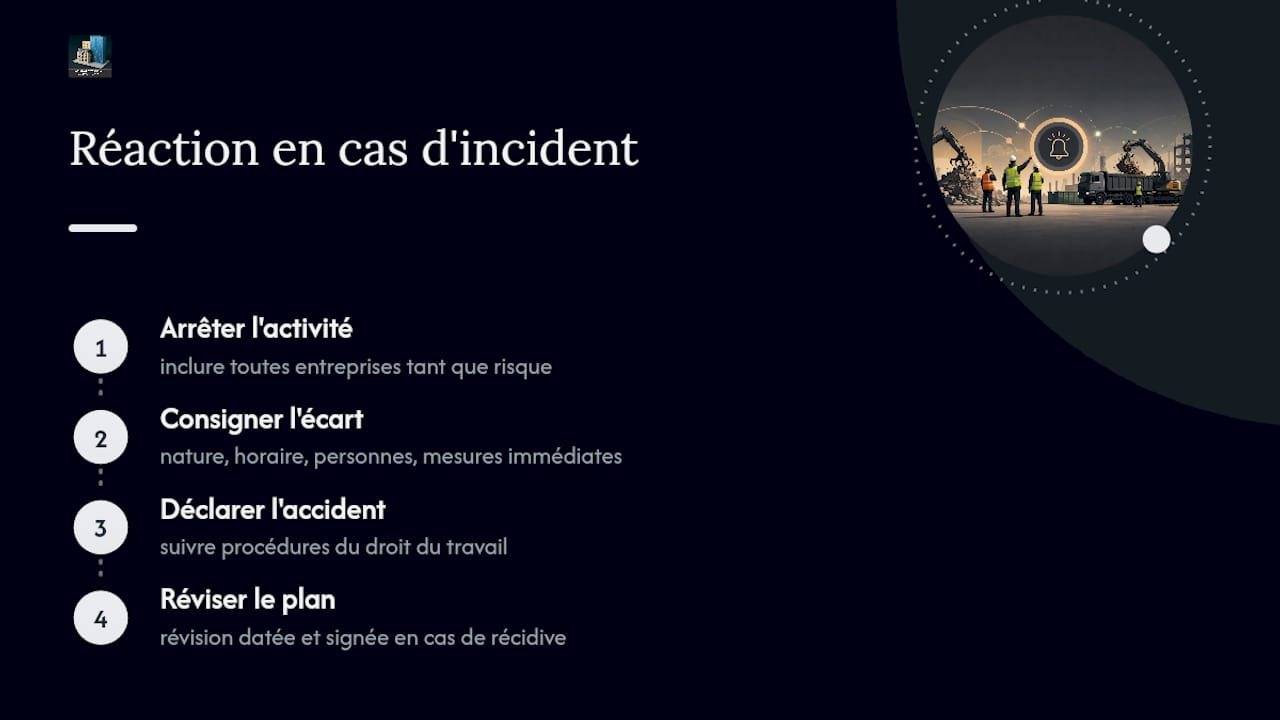

Que faire en cas d’incident ou de non-respect du plan de prévention
Un plan de prévention n’a de valeur que si sa violation déclenche une réaction proportionnée et documentée. La première mesure consiste à arrêter l’activité concernée, pas seulement l’entreprise fautive, tant que le risque d’interférence identifié n’est pas maîtrisé.
L’entreprise utilisatrice doit ensuite consigner l’écart constaté : nature du manquement, horaire, personnes présentes, mesures immédiates prises. Ce constat écrit protège l’ensemble des parties en cas de contrôle ultérieur de l’inspection du travail, qui vérifie systématiquement la cohérence entre le plan signé et la réalité observée sur site.
En cas d’accident, la déclaration suit les procédures classiques du droit du travail, mais l’existence d’un plan de prévention à jour, signé et respecté, change fondamentalement la position de l’entreprise utilisatrice face à sa responsabilité. Un plan existant mais non appliqué peut au contraire aggraver la situation, puisqu’il démontre que le risque avait été identifié sans être traité.
Une non-conformité répétée d’une entreprise extérieure doit conduire à une révision formelle du plan, pas seulement à un rappel oral. Cette révision, datée et signée par les parties, constitue la trace que l’entreprise utilisatrice a réagi de manière adaptée, un élément souvent déterminant lors des contentieux liés à la coactivité.

Former les équipes aux risques de coactivité, pas seulement à leurs propres risques métier
La formation classique en entreprise couvre les risques propres au métier de chaque salarié. Elle ignore presque toujours les risques qui naissent spécifiquement de la présence simultanée de plusieurs entreprises sur une même zone.
Sensibiliser les équipes à la coactivité suppose un temps dédié, distinct de l’accueil sécurité général, qui explique concrètement quelles autres entreprises interviennent, où, et avec quels équipements potentiellement incompatibles avec les siens. Un électricien qui ignore qu’une équipe de couverture travaille au-dessus de lui ne peut pas anticiper le risque de chute d’objet, même s’il maîtrise parfaitement son propre métier.

Cette sensibilisation gagne à être répétée à chaque changement de phase significatif, et pas seulement lors de l’accueil initial sur le chantier. Les briefings quotidiens, courts mais réguliers, rappelant qui travaille où ce jour précis, réduisent nettement les incidents liés à des interventions imprévues dans une zone jugée à tort inoccupée.
Les responsables HSE ont ici un rôle d’animation plus que de contrôle : faire remonter les situations à risque observées par les salariés eux mêmes s’avère souvent plus efficace qu’une inspection descendante, parce que les équipes de terrain repèrent les interférences réelles avant qu’elles n’apparaissent sur aucun document.
Organiser la communication entre entreprises pour que la coactivité fonctionne au quotidien
Le plan de prévention fixe les règles. La communication quotidienne entre entreprises détermine si ces règles sont réellement suivies. C’est souvent là, plus que dans la qualité rédactionnelle du document, que se joue la sécurité effective d’un chantier coactif.
Un point de coordination court, tenu chaque matin ou à chaque changement de poste, permet à chaque entreprise de signaler ses interventions du jour et les zones qu’elle occupera. Ce rituel simple évite la situation la plus fréquente : deux équipes qui découvrent leur coactivité sur place, sans avoir été prévenues à l’avance.
La transmission d’informations entre équipes qui se succèdent sur une même zone, notamment lors des changements d’équipe en journées longues, mérite une trace écrite même minimale. Un simple registre de passation, daté et signé, suffit souvent à éviter qu’une consigne de sécurité posée le matin ne disparaisse avec l’équipe qui l’a instaurée.
Désigner un canal unique de communication, qu’il s’agisse d’un tableau de chantier partagé ou d’une réunion hebdomadaire formalisée, évite la dispersion des messages entre plusieurs interlocuteurs qui ne se recoupent pas. Comme le rappelle l’INRS à propos de la coordination SPS, la réussite de la coactivité dépend souvent davantage de cette communication de terrain que de la seule qualité des documents produits.
Suivre les risques spécifiques de la coactivité tout au long du chantier
Les risques de coactivité évoluent avec l’avancement du chantier. Un plan figé à la phase de démarrage ne couvre plus les interférences qui apparaissent trois mois plus tard, lorsque de nouvelles entreprises entrent en jeu ou que les phases de travaux se superposent différemment.
Le suivi efficace repose sur une revue régulière des zones de croisement, pas uniquement sur la révision du document écrit. À chaque changement de phase, il convient de vérifier si de nouvelles interférences apparaissent : un lot électricité qui démarre alors que le lot plomberie n’est pas terminé, ou une zone de circulation d’engins qui recoupe désormais une zone piétonne nouvellement ouverte.
Les risques les plus fréquemment sous-estimés concernent les nuisances croisées : bruit, poussières, vibrations qui affectent une entreprise sans qu’elle en soit la cause. Ces risques, moins visibles qu’un accident de chute ou de choc, méritent pourtant une attention comparable dans le suivi quotidien.
Un tableau de suivi simple, mis à jour à chaque réunion de chantier, recensant les zones à risque actives, les entreprises concernées et les mesures en cours, donne une visibilité que le plan de prévention initial, rédigé une fois pour toutes, ne peut pas offrir seul.
À quoi ressemble un plan de prévention coactivité dans la pratique
Sur un chantier de réhabilitation de bureaux en cours d’exploitation partielle, un plan de prévention coactivité type combine plusieurs éléments concrets, plutôt qu’un texte générique.
Il décrit d’abord la répartition des zones : quel lot occupe quel étage, à quelle date, avec quel accès dédié pour éviter le croisement avec les occupants restés en place. Il précise ensuite les créneaux horaires réservés aux travaux bruyants, souvent décalés par rapport aux horaires d’occupation des bureaux voisins.
Pour une opération incluant des travaux de découpe ou de soudure, le plan intègre en annexe un permis de feu daté, avec la liste des zones à risque incendie identifiées lors de l’inspection commune et le nom du surveillant de sécurité désigné. Un chantier de rénovation énergétique combinant isolation et remplacement de menuiseries y ajoute typiquement un volet gestion des déchets, avec les résultats du diagnostic PEMD et les filières de valorisation retenues pour les matériaux déposés.
Dans un contexte plus sensible, comme une opération en site occupé par un établissement médico-social, le plan de prévention se double souvent de mesures spécifiques de confinement acoustique et de circulation, formalisées avec le même niveau de rigueur que les mesures de sécurité incendie.
Ce que l’expérience terrain change dans la manière d’aborder la coactivité
Après plus de trente cinq ans d’accompagnement de projets immobiliers en France, une conviction s’impose : la qualité d’un plan de prévention se mesure à sa capacité à anticiper, pas à sa conformité formelle. Un diagnostic PEMD intégré dès la programmation, une coordination SPS pensée en amont, un permis de feu correctement formalisé évitent bien plus d’incidents qu’un document parfaitement rédigé mais produit après coup.
L’assistance à maîtrise d’ouvrage apporte précisément cette anticipation : structurer les interfaces entre entreprises avant qu’elles ne deviennent des sources de conflit sur site. Pour un maître d’ouvrage ou un asset manager qui pilote plusieurs opérations en parallèle, cette rigueur en amont se traduit directement par moins de reprises et moins d’arrêts de chantier. Ark-immo propose un accompagnement en conseil immobilier et AMO qui intègre cette dimension de sécurisation dès les phases de programmation et de conception.
— Serbanne
