Choisir un terrain logistique : méthode et critères
- ARKIMMO INTERNATIONAL

- il y a 2 jours
- 11 min de lecture

Choisir un terrain logistique se décide d’abord sur la base du coût complet par commande, pas du prix au mètre carré. Avant toute visite, deux questions structurent la décision : l’entreprise doit-elle internaliser ou externaliser la logistique ? Et quelle promesse de délai (SLA) doit le site tenir ? Ces deux réponses conditionnent tous les critères qui suivent. La méthode du barycentre, la matrice pondérée et 35 ans d’expérience terrain d’Ark-immo forment le socle de ce guide.
Quatre points à vérifier en priorité :
Accessibilité poids lourds : bretelle autoroutière à moins de 5 km, gabarits compatibles, sans restriction ZFE immédiate
Disponibilité foncière : foncier disponible en zone AU ou UX du PLU, sans gel ZAN bloquant
Hauteur utile et raccordements : hauteur libre minimale de 9,5 m sous poutre, puissance électrique suffisante, fibre confirmée à l’intérieur du bâtiment
Conformité ICPE/ZAN : classement ICPE vérifié dès la présélection, servitudes et PPR inondation consultés
Conseil de pro : Impliquez simultanément les équipes logistique, immobilier, finance et RH dès la phase de présélection. Un critère ignoré par l’une de ces fonctions génère systématiquement un surcoût ou un retard en phase travaux.
Table des matières
Quelles sont les 7 décisions stratégiques à valider avant de sélectionner un site ?
Comment évaluer l’accessibilité multimodale et le bassin d’emploi d’un site ?
Comment appliquer la méthode du barycentre pour localiser votre entrepôt ?
Quels contrôles techniques exiger lors de la présélection d’un terrain ?
Comment dimensionner le zoning interne pour tenir la promesse SLA ?
Quels coûts et quel calendrier prévoir pour un projet logistique en France ?
Quelle checklist utiliser lors de la visite et de la due diligence d’un terrain logistique ?
Comment construire une matrice décisionnelle pondérée pour comparer plusieurs sites ?
Retours d’expérience : les erreurs fréquentes observées sur les projets logistiques
Ark-immo vous accompagne dans la sécurisation de votre projet logistique
Quelles sont les 7 décisions stratégiques à valider avant de sélectionner un site ?
La séquence des sept décisions structure toute recherche de site logistique et évite de traiter l’immobilier comme un choix isolé.
Make-or-buy : internaliser la logistique ou confier à un prestataire 3PL ? Ce choix détermine le niveau de contrôle requis sur le site et le type de bail acceptable.
Promesse client / SLA : définir les délais de livraison cibles par zone géographique avant toute analyse cartographique.
Analyse des flux : cartographier origines fournisseurs, destinations clients et volumes par SKU pour alimenter le calcul du barycentre.
Implantation géographique : identifier la zone cible à partir des flux pondérés, des bassins d’emploi et des axes structurants.
Zoning interne : traduire les flux en organisation spatiale (réception, stockage, préparation, expédition, retours).
Dimensionnement : calculer surface, nombre de quais, hauteur utile et capacité de buffer selon les pics d’activité.
Conformité et assurance : vérifier le classement ICPE, les exigences assureur et les contraintes réglementaires locales avant toute offre.
Conseil de pro : Ne validez pas l’étape 4 sans avoir finalisé l’étape 3. Des flux mal cartographiés conduisent à choisir une zone géographique qui minimise les kilomètres à vide mais maximise les coûts de main-d’œuvre, résultat net négatif sur le TCO.
Comment évaluer l’accessibilité multimodale et le bassin d’emploi d’un site ?
La proximité aux axes structurants réduit directement le coût par commande. Une bretelle autoroutière proche peut réduire la rotation journalière des camions, ce qui représente une économie opérationnelle notable sur l’année. Selon JLL, l’emplacement géographique est cité comme critère prioritaire par 68 % des entreprises lors d’une implantation logistique.
Points à vérifier sur le terrain :
Autoroutes : distance à la bretelle (A1 pour le Nord/IDF, A6/A7 pour le couloir Rhône-Alpes, A10 pour l’Ouest), sens de circulation, points de congestion aux heures de pointe
Multimodalité : accès terminal ferroviaire, port fluvial ou maritime (Le Havre, Marseille-Fos), aéroport fret à moins de 45 minutes
ZFE : vérifier si le site se trouve dans ou à proximité d’une Zone à Faibles Émissions, et anticiper la motorisation des transporteurs partenaires
Bassin d’emploi : taux de chômage local, présence de formations logistiques, concurrence employeurs dans un rayon de 20 km
Temps de rotation : mesurer les temps réels aux heures creuses et aux heures de pointe, dans les deux sens
Conseil de pro : Effectuez le test de rotation à l’heure de pointe du mardi matin, pas un samedi. Les données de trafic moyen masquent les pics hebdomadaires qui déterminent la fiabilité réelle des délais.
Comment appliquer la méthode du barycentre pour localiser votre entrepôt ?
Le barycentre minimise le coût kilométrique moyen en positionnant le site au centre de gravité pondéré des flux. Son résultat dépend fortement du profil des commandes : un flux B2C dense en Île-de-France donnera un barycentre différent d’un flux B2B industriel orienté vers les ports.
Mode opératoire en quatre étapes :
Collecter coordonnées GPS, volumes annuels et SLA de chaque point d’origine et de destination.
Attribuer un poids à chaque point (volume en palettes ou en valeur de commande selon le modèle).
Calculer la latitude et la longitude pondérées : latitude cible = Σ(lat × poids) / Σ(poids), idem pour la longitude.
Valider la zone obtenue sur le terrain : disponibilité foncière, bassins d’emploi, contraintes réglementaires.
Exemple simplifié : le barycentre de ce profil pointe vers la région Centre-Val de Loire, cohérent avec les axes A10/A71.
La méthode a ses limites : elle ignore les contraintes foncières locales, les coûts de main-d’œuvre et les délais d’autorisation. Elle donne une zone cible, pas une adresse.
Quels contrôles techniques exiger lors de la présélection d’un terrain ?
Un bâtiment à 9,5 m sous poutre avec une trame de 12 × 24 m n’offre pas la même capacité utile qu’un bâtiment à 12 m avec une trame de 12 × 18 m, à surface au sol identique.
Documents à demander systématiquement :
Procès-verbal géotechnique (G2 minimum) et rapport de sol
Plans cadastraux et état des servitudes
Capacité portante de la dalle (en kN/m²) et planéité (tolérance FM2 ou FM1)
Hauteur utile sous poutre et trame de poteaux
Nombre, position et type de quais (niveleurs, sas, hauteur quai)
Attestation de raccordement électrique (puissance disponible en kVA) et délai de renforcement ENEDIS
Disponibilité fibre optique et test de couverture 4G/5G à l’intérieur du bâtiment
Plans VRD (voirie et réseaux divers) et capacité d’évacuation des eaux pluviales
Sur site, mesurer la pente de la cour de manœuvre, les distances de dégagement pour semi-remorques (minimum 35 m devant les quais), et vérifier l’éclairage et la signalétique de circulation.
Conseil de pro : Négociez dès la promesse de vente des clauses d’extension (réservation foncière adjacente), des fourreaux pour bornes de recharge électrique et des seuils d’occupation minimaux. Ces clauses coûtent peu à l’acte et évitent des travaux modificatifs coûteux à 3 ans.
Pour aller plus loin sur l’intégration énergétique, notamment le dimensionnement photovoltaïque en autoconsommation, le guide de France Habitat ENR fournit des repères techniques utiles dès la phase de conception.
Quelles sont les contraintes réglementaires à vérifier en France avant d’acquérir un terrain logistique ?

L’ICPE peut remettre en cause le zoning et la capacité de stockage autorisée. Vérifier le classement dès la présélection évite de découvrir en phase permis qu’un stockage de produits inflammables impose des distances d’isolement incompatibles avec le plan masse.
Checklist réglementaire prioritaire :
PLU : vérifier le zonage (AU, UX, UI), le coefficient d’emprise au sol, les hauteurs maximales autorisées et les règles de recul
ICPE : identifier le régime applicable (déclaration, enregistrement, autorisation) selon les activités et volumes stockés ; consulter la préfecture pour les prescriptions techniques
ZAN (Zéro Artificialisation Nette) : vérifier si le terrain est en zone déjà artificialisée ou si son ouverture à l’urbanisation est conditionnée au SRADDET régional
PPR inondation : consulter Géorisques pour les zones de risque et les prescriptions constructives associées
Servitudes : lignes haute tension, canalisations, voies ferrées, périmètres de protection
Restrictions de circulation : arrêtés préfectoraux ou municipaux limitant les livraisons (horaires, tonnages, itinéraires)
Les documents officiels sont accessibles via la préfecture du département, le portail Géorisques, le cadastre en ligne et le service urbanisme de la commune. Demandez systématiquement au vendeur l’historique des sinistres et les éventuelles études environnementales antérieures.

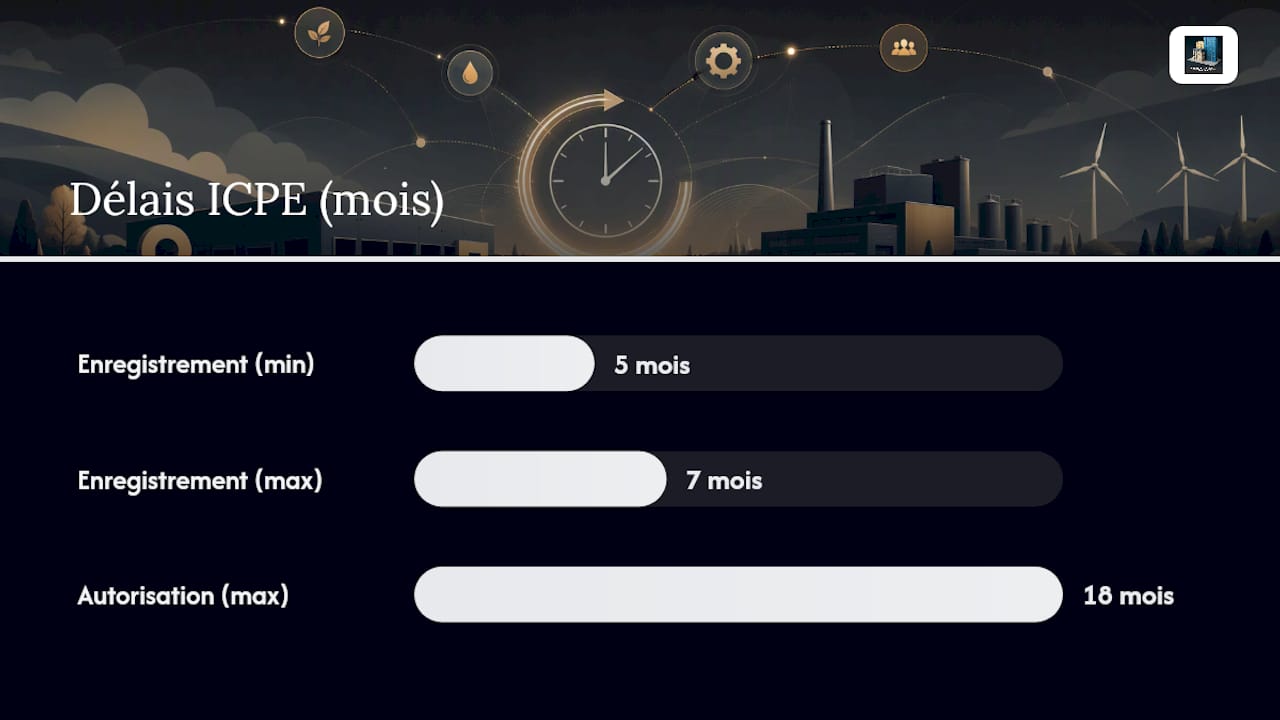

À noter : les délais d’autorisation ICPE en procédure d’enregistrement s’étendent généralement sur 5 à 7 mois, et jusqu’à 18 mois en procédure d’autorisation. Ces délais doivent être intégrés au calendrier de projet dès la phase de présélection.
Comment dimensionner le zoning interne pour tenir la promesse SLA ?
Le zoning doit protéger la promesse SLA en minimisant les croisements de flux et en réservant des buffers suffisants aux points de tension opérationnelle. Une organisation mal pensée génère des temps de cycle allongés qui dégradent la qualité de service indépendamment de la localisation du site.
Répartition indicative des surfaces :
Réception et contrôle : 10–15 % de la surface utile
Stockage (racks, masse, froid) : environ 60 %
Préparation de commandes : 15 %
Bureaux et locaux sociaux : 10 %
Zone | Surface indicative | Métriques clés |
Réception | 10–15 % | Nombre de quais entrants, capacité buffer amont |
Stockage | ~60 % | Hauteur utile, trame poteaux, capacité palettes |
Préparation | ~15 % | Largeur allées (min. 2,7 m en allées étroites), temps de cycle |
Expédition | inclus réception | Nombre de quais sortants, buffer aval |
La largeur des allées conditionne le type de chariot utilisable : 3,5 m pour chariots frontaux, 2,7 m pour chariots à mât rétractable, 1,6 m pour transstockeurs. Ce choix impacte directement la densité de stockage et le coût par palette.

Quels coûts et quel calendrier prévoir pour un projet logistique en France ?
Le loyer facial n’est pas le principal indicateur de performance financière d’un site. Un TCO sur 5 ans doit intégrer taxes foncières, TEOM, coûts d’aménagement, énergie, main-d’œuvre et coûts cachés de turnover, qui peuvent dépasser l’écart de loyer entre deux zones. Les repères du marché français situent les loyers entre 50 et 125 €/m²/an selon la localisation, le coût de construction neuve entre 350 et 400 €/m², et le délai moyen de réalisation autour de 20 mois.
Poste de coût | Ordre de grandeur | Remarques |
Loyer ou acquisition foncière | 50–125 €/m²/an (location) | Variable selon zone et génération du bâtiment |
Construction / aménagement | 350–400 €/m² | Hors racks, sprinklers et équipements spécifiques |
Racks et équipements | À chiffrer selon zoning | Dépend hauteur utile et type de stockage |
Raccordements énergie/fibre | Variable | Délai ENEDIS potentiellement 6–12 mois |
Études géotechniques et permis | Quelques dizaines de k€ | À prévoir dès la phase de présélection |
Taxes foncières et TEOM | Selon commune | Écarts significatifs entre zones |
Calendrier type :
Jours 1–15 : définition des SLA et collecte des données flux
Jours 16–45 : présélection des sites, visites et scoring
Jours 46–180 : négociation, dépôt des autorisations ICPE et permis de construire
Mois 6–18 : travaux d’aménagement selon ampleur du projet
Pour intégrer une stratégie d’autoconsommation solaire dès la conception, les délais de raccordement et les surfaces de toiture disponibles doivent être vérifiés en phase de présélection. Les enjeux de l’exploitation durable du bâtiment influencent directement le TCO à 5 ans.
Quelle checklist utiliser lors de la visite et de la due diligence d’un terrain logistique ?
L’objectif de la visite est de valider les hypothèses du scoring, pas de découvrir le site. Arriver avec une grille préparée permet de collecter les données comparables entre plusieurs sites.
Documents à obtenir avant ou pendant la visite :
Procès-verbal géotechnique et études environnementales antérieures
Plans cadastraux et plans VRD
Attestations de raccordement (électricité, eau, fibre)
Historique des sinistres et des éventuelles pollutions
Règlement de la zone industrielle (horaires, restrictions de circulation, voisinage)
Questions à poser sur place :
Horaires de livraison autorisés par la commune et la zone industrielle
Restrictions de circulation pour poids lourds (tonnage, itinéraires imposés)
Nature des activités voisines et risques de nuisances ou de conflits d’usage
Délai de disponibilité réelle du site
Scorecard rapide de présélection (noté 1 à 5) :
Un site qui obtient moins de 3/5 sur l’un des deux premiers critères mérite une analyse approfondie avant de poursuivre la négociation.
Comment construire une matrice décisionnelle pondérée pour comparer plusieurs sites ?
La matrice pondérée convertit des critères qualitatifs et quantitatifs en un score comparable entre sites, ce qui réduit les décisions à l’intuition et permet des arbitrages transparents entre logistique, immobilier et finance. Les pondérations recommandées par Cleverence servent de point de départ, à ajuster selon le modèle d’exploitation.
Dans cet exemple, le site C l’emporte malgré un coût immobilier plus élevé, grâce à son accessibilité et sa connectivité. Définissez un seuil d’acceptabilité minimal (par exemple 3/5 sur transport et main-d’œuvre) en dessous duquel un site est éliminé quelle que soit sa note globale.
Conseil de pro : Actualisez les pondérations si le modèle d’exploitation évolue (passage du B2B au B2C, montée en charge de l’e-commerce). Une matrice figée sur des hypothèses de départ obsolètes conduit à des arbitrages erronés.
Retours d’expérience : les erreurs fréquentes observées sur les projets logistiques
La localisation est d’abord un choix économique. Elle fixe les kilomètres, les délais et l’accès aux ressources. L’immobilier ne fait que valider la faisabilité technique. Cette distinction, évidente en théorie, est régulièrement ignorée en pratique.
Les erreurs les plus fréquentes observées sur des projets logistiques en France :
Le pilotage des coûts de travaux doit être intégré dès la présélection.
Ignorer le classement ICPE. Un site présélectionné pour son loyer peut se révéler incompatible avec l’activité projetée dès que le classement ICPE est vérifié. La procédure d’autorisation peut alors décaler la mise en service de 12 à 18 mois.
Sous-estimer la trame et la hauteur utile. Un bâtiment à 7 m sous poutre avec une trame de 10 × 18 m contraint le type de stockage et augmente le coût par palette. Ce paramètre est souvent découvert trop tard, après signature du bail.
Oublier les ZFE et les bassins d’emploi. Un site bien positionné sur la carte mais situé en périphérie d’une ZFE restrictive ou dans un bassin d’emploi saturé génère des surcoûts transport et RH qui s’accumulent sur la durée du bail.
La séquence recommandée dès la présélection : vérifier le classement ICPE et le PLU, tester la connectivité à l’intérieur du bâtiment, mesurer les temps de rotation réels, et impliquer un AMO en logistique pour structurer la due diligence technique et réglementaire.
Ark-immo vous accompagne dans la sécurisation de votre projet logistique
[

Ark-immo intervient à chaque étape de la recherche et de la sécurisation d’un terrain logistique en France : construction de la matrice de scoring, due diligence technique et réglementaire (ICPE, PLU, géotechnique), pilotage des travaux d’aménagement et AMO exploitation pour optimiser le TCO sur la durée du bail. Avec 35 ans d’expérience en immobilier d’entreprise, Ark-immo apporte une vision indépendante qui réduit le risque projet et protège les intérêts du maître d’ouvrage face aux vendeurs, promoteurs et prestataires. Pour engager une mission d’AMO sur votre projet de site logistique, contactez Ark-immo et obtenez une première analyse de faisabilité.
Points clés
Choisir un terrain logistique en France exige de raisonner en TCO sur 5 ans, de valider sept décisions stratégiques dans l’ordre, et de sécuriser la conformité ICPE et ZAN avant toute offre.
Point | Détails |
TCO plutôt que loyer facial | Intégrez taxes, main-d’œuvre, aménagements et énergie pour comparer les sites sur leur coût réel. |
Méthode du barycentre | Pondérez les flux par volumes et SLA pour identifier la zone cible avant de chercher le foncier. |
Conformité ICPE et ZAN | Vérifiez le classement ICPE et le PLU dès la présélection pour éviter des retards de 12 à 18 mois. |
Matrice pondérée | Appliquez les pondérations (transport 35 %, main-d’œuvre 20 %, immobilier/taxes 20 %) pour objectiver le choix entre sites. |
Ark-immo | Ark-immo structure la due diligence technique, réglementaire et financière pour sécuriser l’acquisition et optimiser le TCO. |
Sources
Avant toute décision, plusieurs sources officielles doivent être consultées et leurs données archivées pour constituer le dossier de décision.
Documentez chaque consultation avec une capture datée et archivez les documents obtenus. En cas de litige ou de révision du projet, ces preuves constituent la base du dossier de due diligence.
Recommandation
